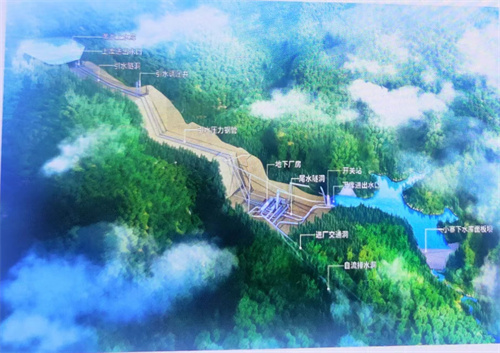

日前,记者从位于贵州省福泉市马场坪街道办事处黄丝境内的施工现场看到,黔南抽水蓄能电站项目正在实施中,施工现场一派忙碌的景象。 (项目示意图)
据公开资料,黔南抽水蓄能电站项目位于贵州省黔南州贵定县和福泉市交界处,是国家能源局2019年批复的贵州首批两个推荐站点之一,纳入《抽水蓄能中长期发展规划(2021-2035)》等多个国家级规划。
项目于2023年4月取得核准批复,9月即取得先行用地批复、10月正式开工,自可研开始分别用时16个月、21个月、22个月,创造了贵州乃至西南岩溶地区同类型项目记录。计划于2029年6月首台机组投产发电。

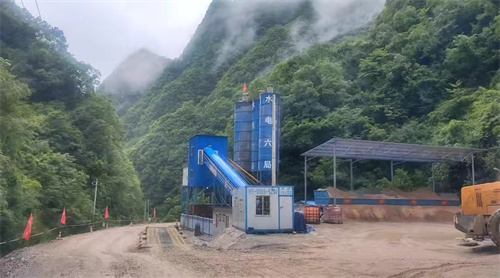

(施工现场) 电站装机容量150万kW,总投资96.5亿元,额定水头526m,是目前西南岩溶地区投资及装机规模最大、水头最高的已建及在建纯抽水蓄能电站。计划首台机组发电工期约60个月,建设总工期约70个月。电站建成后将承担贵州省电力系统调峰、填谷、调频、调相、储能和紧急事故备用等任务。
电站枢纽工程主要包括新建上、下水库,输水系统,地下厂房等。上水库总库容850万m³,最大坝高60m,坝轴线长785m,采用沥青混凝土面板全库盆防渗,防渗面积40万㎡,是目前已知国内同类型防渗面积最大的水库。
